楼承板在存放方法来了
工厂里楼承板还是比较多的,但对于钢筋桁架楼承板的堆放还是要清楚,老员都知晓,但是新员工还是要提前知道:

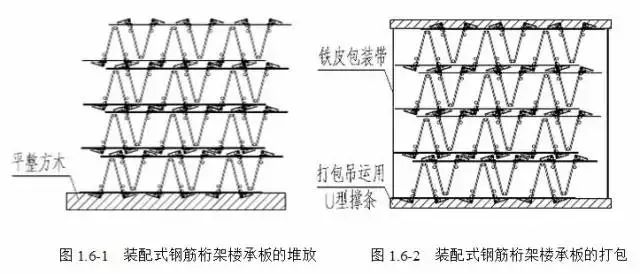

1、钢筋桁架楼承板应遵循相同规格同垛堆放的原则。堆放时两块板正反倒扣为一组,堆放在平整方木上,如图1.6-1所示。
2、如需打包堆放,应在顶部、底部设置U型撑条,如图1.6-2所示。堆叠高度不超过1.2m,且不超过7组。采用铁皮包扎,捆扎点间距不超过两米,每捆不少于两处。如需叠放,应采用缆绳将各捆之间有效连接,防止倒塌。为防变形,堆放不得超过三层。

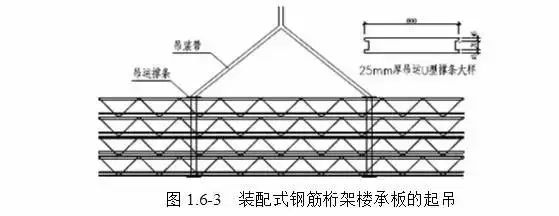

3、存放应考虑起重机的操作范围,以减少二次倒运。 起吊时,钢筋桁架楼承板下面和上面应设带有U型卡口吊运木制撑条,防止钢筋桁架楼承板变形,偏斜等问题。吊装应设置两个吊装带,间距1.6m,吊装带应设在桁架中部,保持起吊过程中楼承板两端平衡,如图所示。
