楼承板在施工时需要注意的几个问题?

文章出处:施先生人气: 发表时间:2017/10/31 14:02:47【
    楼承板在施工时需要注意的几个问题?下面和小编一起来了解一下吧!

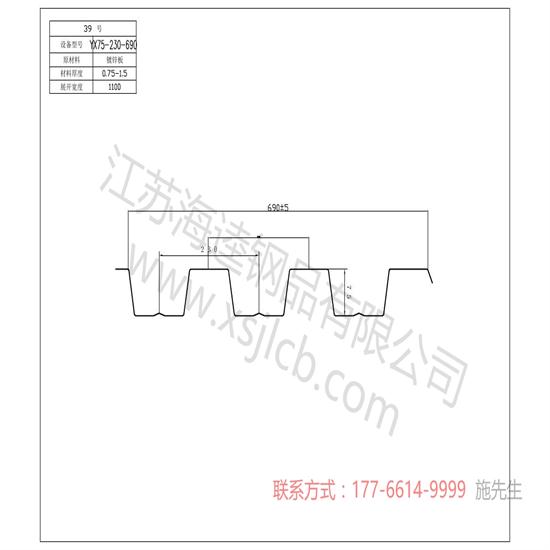

    一、楼承板厚度:组合板中采用的压型钢板净厚度不小于 0.75mm,好控制在1.0mm以上。为便于浇筑混凝土,要求压型钢板平均槽宽不小于50mm,当在槽内设置圆柱头焊钉时,压型钢板总高度(包括压痕在内)不应过80mm。组合楼板中压型钢板外表面应有保护层以防御施工和使用过程中大气的侵蚀。hk123

    二、楼承板安装配筋要求:连续板或悬臂板的负弯矩区应配置纵向受力钢筋;在较大集中荷载区段和开洞周围应配置附加钢筋;当防火等级较高时,可配置附加纵向受力钢筋;为提高组合板的组合作用,光面开口压型钢板,应在剪跨区(均布荷载在板两端L/4范围内)布置直径为6mm间距150至300mm的横向钢筋,纵肋翼缘板上焊缝长度不小于50mm。组合板应设置分布钢筋网,分布钢筋两个方向的配劲率不宜少于0.002。
楼承板在施工时需要注意的几个问题?
    三、混泥土板裂缝宽度要求:连续组合板负弯矩的开裂宽度,室内正常环境下不应过0.3 mm,室内高温度环境或露天时不应过0.2mm。连续组合板按简支板设计时,支座区的负钢筋断面不应小于混凝土截面的0.2%;抗裂钢筋的长度从支承边缘起,每边长度不应小于跨度的1/4,且每米不应小于5根。

    楼承板总厚度:组合板总厚度h不应小于90mm,压型钢板翼缘以上混凝土厚度hc不应小于50mm。支撑于混凝土或砌体上时,支撑长度分别为100mm和75mm;支撑于钢梁上连续板或搭接板,小支撑长度为75mm。
